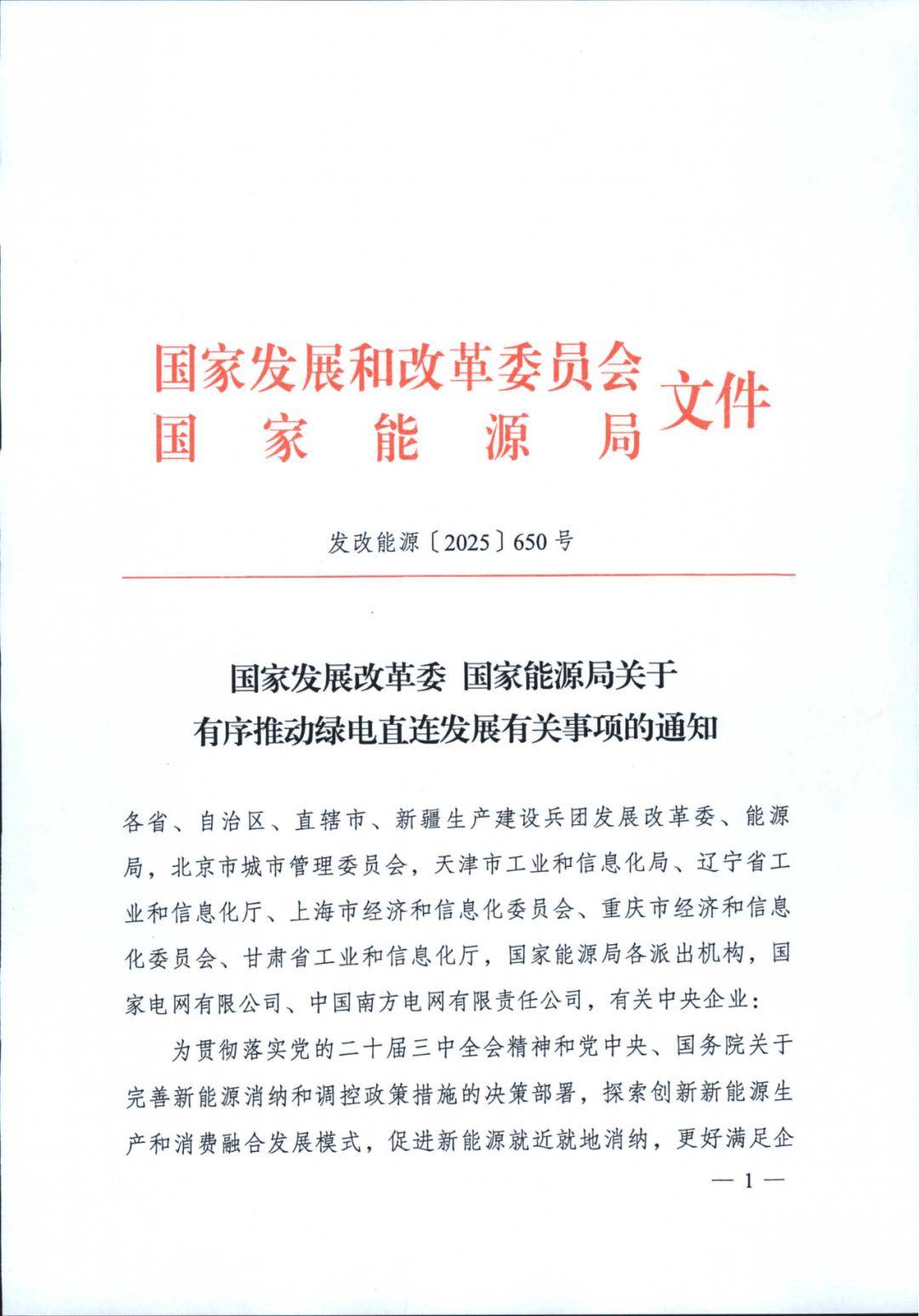

重磅!两部委:推动绿电直连,新能源自用不低于60%、上网不高于20%,按规缴费

资讯 » 智能车 2025-05-29

5月21日,国家发改委、国家能源局印发《关于有序推动绿电直连发展有关事项的通知》,探索创新新能源生产和消费融合发展模式,促进新能源就近就地消纳。

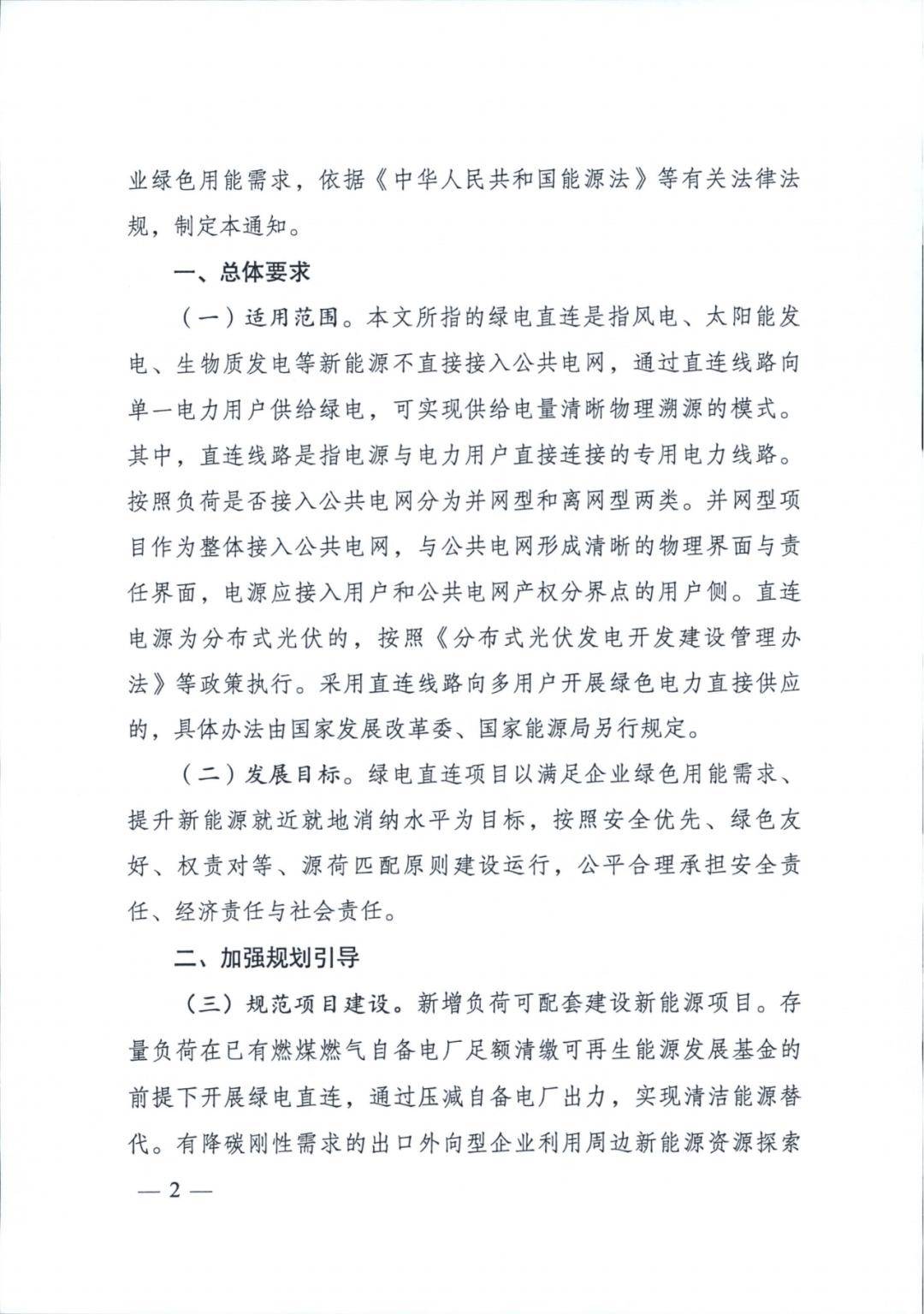

根据文件,本文所指的绿电直连是指风电、太阳能发电、生物质发电等新能源不直接接入公共电网,通过直连线路向单一电力用户供给绿电,可实现供给电量清晰物理溯源的模式。

直连线路是指电源与电力用户直接连接的专用电力线路。按照负荷是否接入公共电网分为并网型和离网型两类。其中,并网型项目作为整体接入公共电网,与公共电网形成清晰的物理界面与责任界面,电源应接入用户和公共电网产权分界点的用户侧。

需要指出的是,采用直连线路向多用户开展绿色电力直接供应的另行规定。分布式光伏电源按照((分布式光伏发电开发建设管理办法》等政策执行。

项目范围:新增负荷可配套建设新能源项目;存量负荷在已有燃煤燃气自备电厂足额清缴可再生能源发展基金的前提下开展绿电直连;有降碳刚性需求的出口外向型企业利可用周边新能源资源开展存量负荷绿电直连;接网或消纳受限无法并网的项目可变更手续后开展绿电直连。

另外,风电和太阳能发电规模计入省级能源主管部门制定的新能源发电开发建设方案。

鼓励模式:绿电直连项目原则上由负荷作为主责单位,电源可由负荷投资,也由发电企业或双方成立的合资公司投资;非同一投资主体的应签订多年期购电协议或合同能源管理协议,明确产权、结算、责任等各项划分。

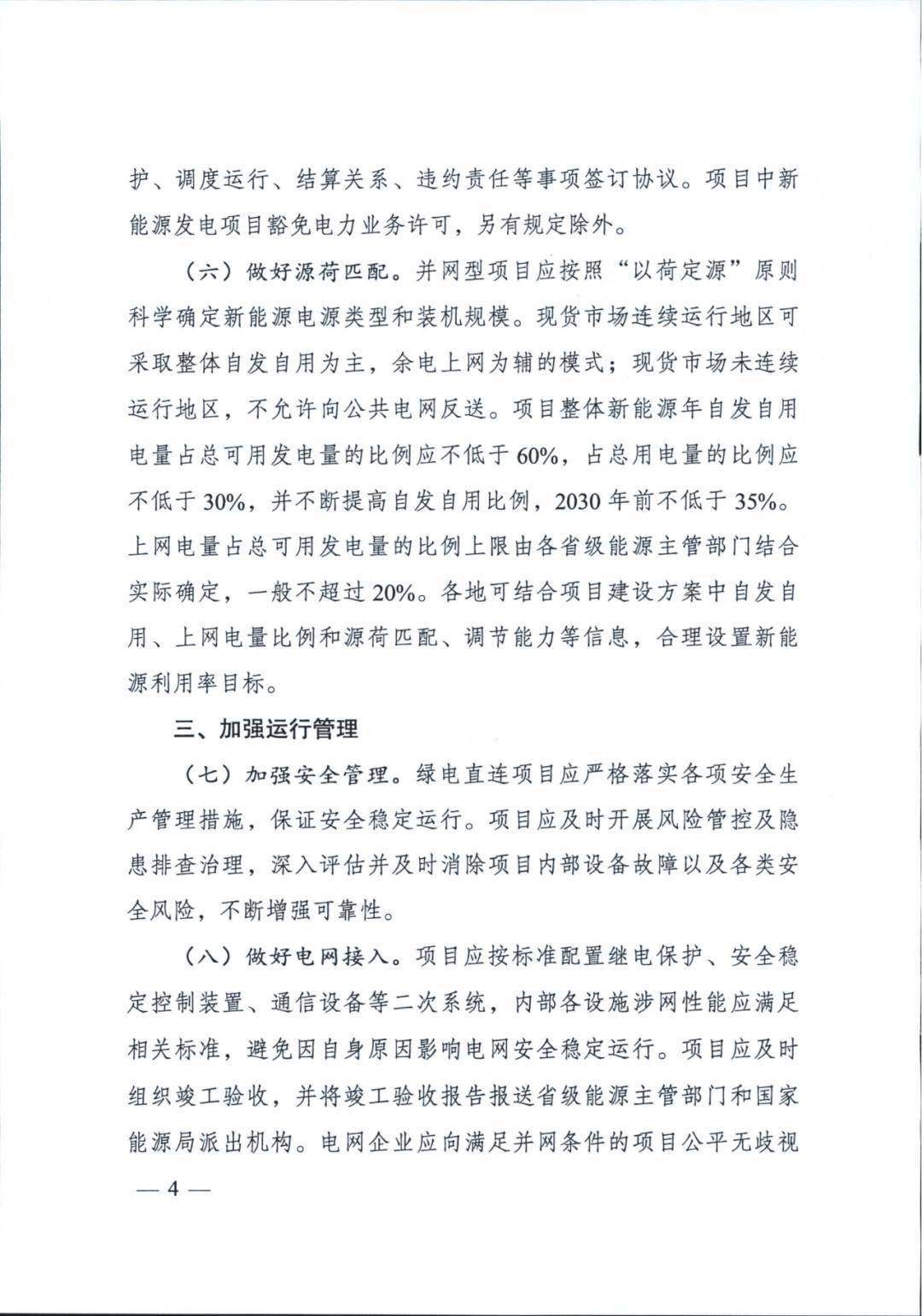

具体比例:项目应按照“以荷定源”原则,项目整体新能源年自发自用电量占总可用发电量的比例应不低于60%,占总用电量的比例应不低于30%,并不断提高自发自用比例,2030年前不低于35%。

上网电量占总可用发电量的比例上限由各省级能源主管部门结合实际确定,一般不超过20%。

费用方面:绿电直连项目应按国务院价格、财政主管部门相关规定缴纳输配电费、系统运行费用、政策性交叉补贴、政府性基金及附加等费用。各地不得违反国家规定减免有关费用。

电力市场:为整体参与电力市场交易,根据市场交易结果安排生产,并按照与公共电网的交换功率进行结算。项目负荷不得由电网企业代理购电。

责任划分:并网型绿电直连项目与公共电网按产权分界点形成清晰明确的安全责任界面。项目应统筹考虑内部源荷特性、平衡能力、经济收益、与公共电网交换功率等因素,自主合理申报并网容量,并与电网企业协商确定并网容量以外的供电责任和费用。

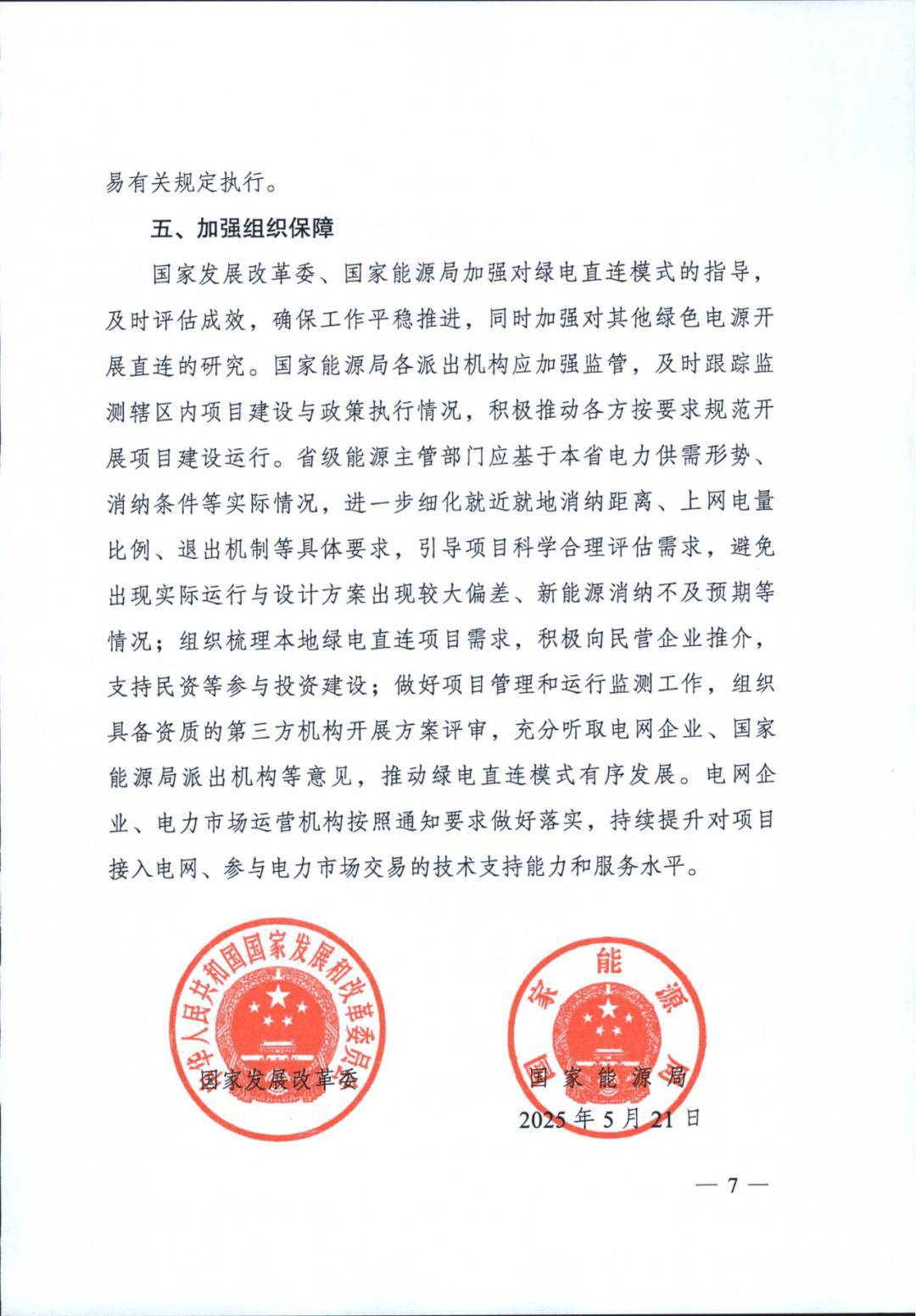

省级主管部门需进一步细化就近就地消纳距离、上网电量比例、退出机制等具体要求,引导项目科学合理评估需求,避免出现实际运行与设计方案出现较大偏差、新能源消纳不及预期等情况。

具体见下:
